Como planear as manutenções dos veículos
Manutenções
A opção Manutenções permite definir o planeamento de manutenção dos veículos.
Criar Planeamento da Manutenção da Frota

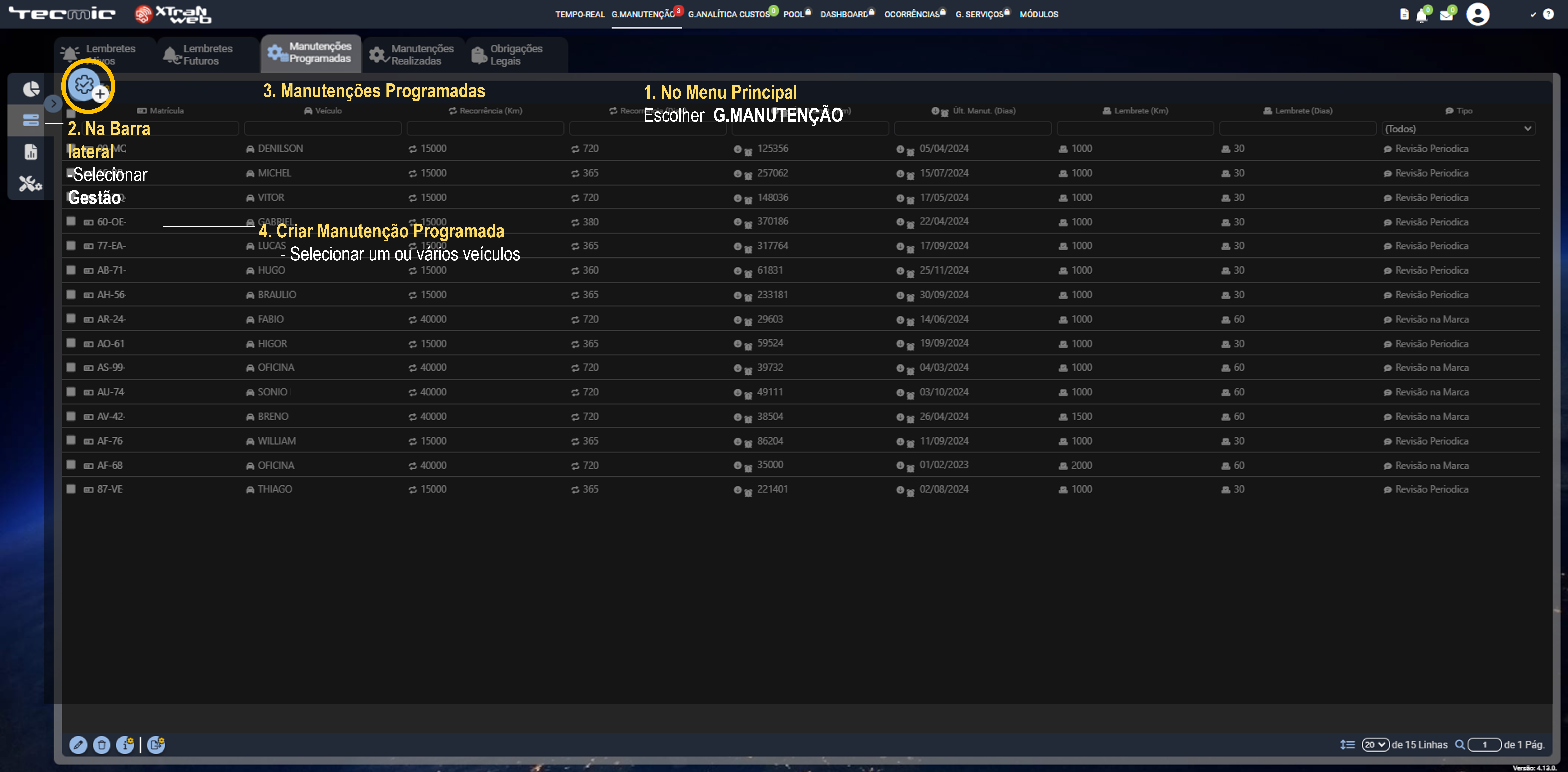

1. Selecionar G.MANUTENÇÃO
2. Selecionar Gestão
3. No separador, escolher o separador Manutenções Programadas
4. Clicar Manutenção Programada.

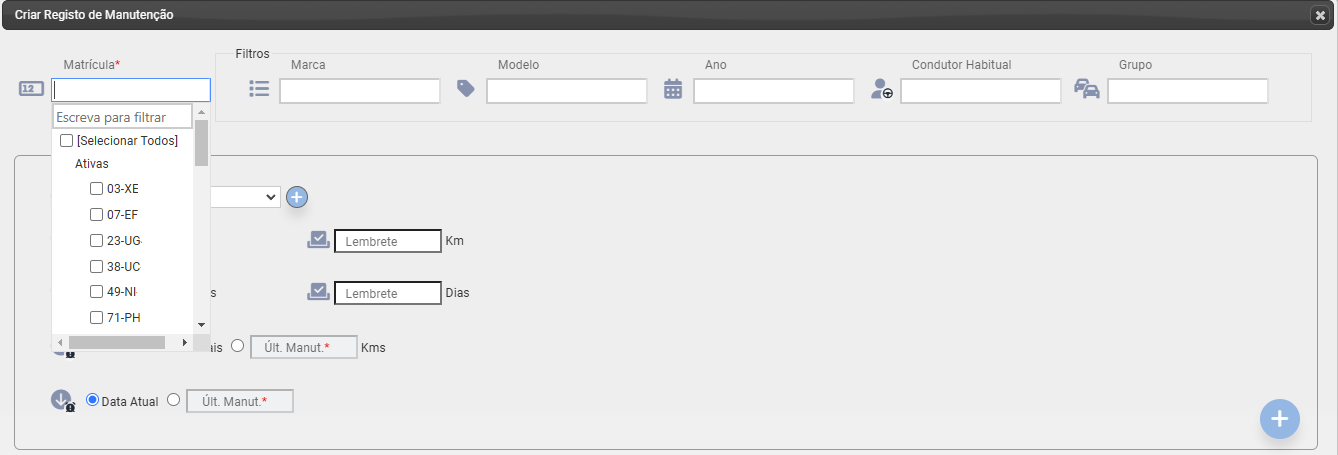

5 - Escolher o(s) veículo(s) para os quais pretende planear uma determinada manutenção.
Preencher os dados ou selecionar nos dados apresentados.
Se estiver a planear a manutenção para vários veículos, os campos assinalados com (*) não são obrigatórios.
Definir o tipo de manutenção, a recorrência e se pretende que sejam criados lembretes.
Pode criar vários tipos de manutenção das diversas componentes do veículo:
Clicar em e preencher um novo tipo de manutenção:
Nota importante:
Deve escolher a forma na qual pretender que seja realizada a contagem dos quilómetros e das datas previamente definidos, para que seja realizada a próxima manutenção.
Formas de contagem:
|
Kms 0 - O XTraN calcula os quilómetros para realizar as manutenções, a contar desde o quilómetro zero do veículo. Assim, se tiver configurado que a manutenção desse veículo deve ser realizada a cada 20.000 quilómetros, o XTraN irá criar um evento de manutenção quando o veículo tiver 20.000, 40.000, 60.000 kms. e assim sucessivamente |
|
Kms atuais - Se escolher esta opção, o XTraN irá verificar os quilómetros atuais do veículo e irá criar um evento de manutenção, adicionando a esse valor 20.000 kms. Se tiver neste momento 3.500 kms irá criar o evento aos 23.500kms, aos 43.500, 63.500 kms, e assim sucessivamente |
|
Última Manutenção Kms - Permite introduzir os quilómetros que o veículo tinha no momento da última manutenção, para começar a contar a partir desses quilómetros. Se a última manutenção tiver acontecido aos 23.500 kms irá criar o evento aos 43.500kms, aos 63.500, 83.500 kms, e assim sucessivamente. |
|
Data atual - Se escolher esta opção, o XTraN irá criar um evento de manutenção, adicionando à data atual o tempo definido entre manutenções. Se a data atual for 06/03 e estiver definido 6 meses, irá ser realizada a 06/09 e assim sucessivamente. |
|
Última Manutenção data - Permite introduzir a data da última manutenção, para começar a contar a partir desse momento. Se a última manutenção tiver acontecido no dia 06/03 e estiver definido 6 meses, irá ser realizada a 06/09 e assim sucessivamente.. |
Nota importante:
Após a introdução no sistema do planeamento das manutenções, o sistema irá gerar os Lembretes das mesmas. (ver Como consultar os lembretes e criar notificações de lembretes?)
